Aufwertung Ortsdurchfahrt
Neuhausen am Rheinfall

April 2025 – Sommer 2027

Im Rahmen der flankierenden Massnahmen zum Galgenbucktunnel wird die Ortsdurchfahrt von Neuhausen am Rheinfall etappenweise saniert und aufgewertet.

Von 2025 bis 2027 werden die obere Rheinfallstrasse, die Kreuzung Rheinhof und die südliche Klettgauerstrasse umgebaut. Dabei wird der Strassenraum siedlungsorientiert gestaltet. Die Verkehrsführungen insbesondere für Velofahrende sowie für Fussgängerinnen und Fussgänger wird verbessert. Neue Bushaltestellen ermöglichen eine bessere Erschliessung des RhyTech-Areals.

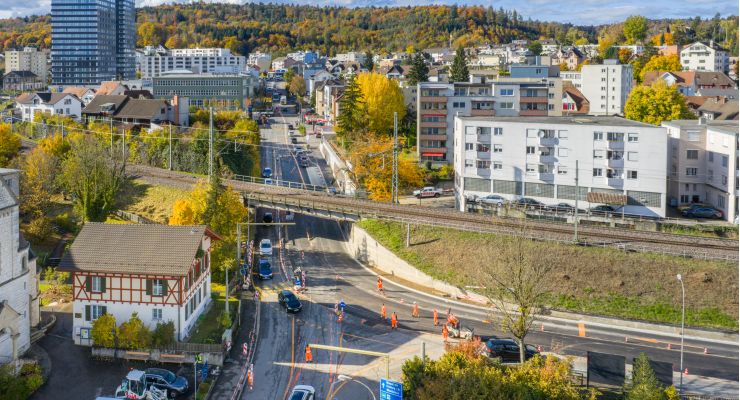

Blick auf die Rheinhof-Kreuzung, die Klettgauerstrasse und die Badische Bahnhofstrasse vor Beginn der Bauarbeiten im April 2025.

Drohnenaufnahme: michaelschmid.photo, Schaffhausen

Aktuell

Bauphase 5:

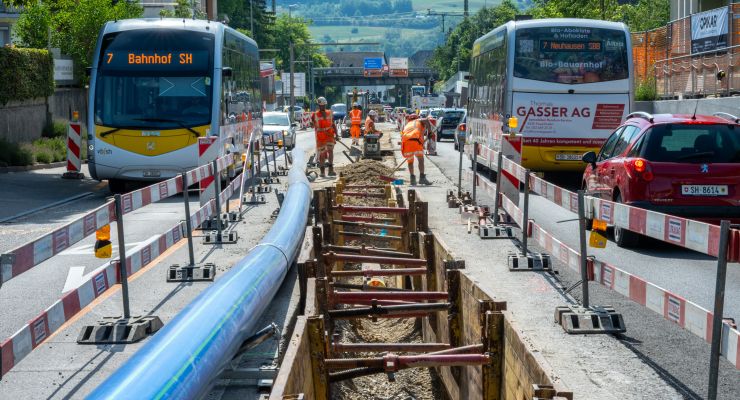

Arbeiten entlang der Klettgauerstrasse

Die Bauarbeiten in der aktuellen Bauphase 5 konzentrieren sich auf die mittlere Fahrspur der Klettgauerstrasse.

Aufgrund der eingeschränkten Zufahrtsmöglichkeiten für die Bauarbeiten ist beim Befahren der Klettgauerstrasse mit Staus und Behinderungen zu rechnen.

Sperrung Bahnübergang Bad. Bahnhofstrasse
Mo 6. – Fr 10. Juli 2026

Von Montag, 6. Juli bis Freitag, 10. Juli 2026, werden beim Bahnübergang an der Badischen Bahnhofstrasse Bau- und Belags­arbeiten ausgeführt. Während dieser Zeit wird der Bahnübergang für Motorfahrzeuge gesperrt.

Die Zufahrt zum Rhytech-Parkhaus ist unverändert möglich.

Für Fussgängerinnen und Fussgänger ist der Bahnübergang jederzeit passierbar. Ebenso ist der Zugang zum Fussweg Richtung Neuhausen Zentrum gewährleistet.

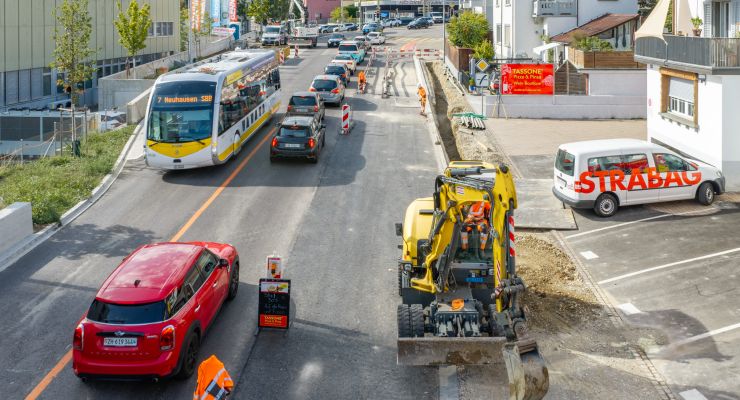

Bauphase 6:
Sperrung Einmündungen Klettgauerstrasse

Di 28. Juli – Ende Oktober 2026

Mit Beginn der Bauphase 6 ab Dienstag, 28. Juli 2026, verschieben sich die Bauarbeiten an der Klettgauerstrasse an die nordwestliche Strassenseite. Bis Ende Oktober 2026 sind die Einmündungen in die Sägereistrasse und die Beckenburgstrasse für den gesamten Verkehr gesperrt.

Die Zufahrt zu den Vorplätzen der angrenzenden Liegenschaften wird zeitweise nur eingeschränkt möglich sein. Die Bauleitung sowie Baumeister werden diesbezüglich auf die jeweiligen Eigentümer zugehen und individuelle Lösungen suchen.

Bauphase 5
Juni / Juli 2026

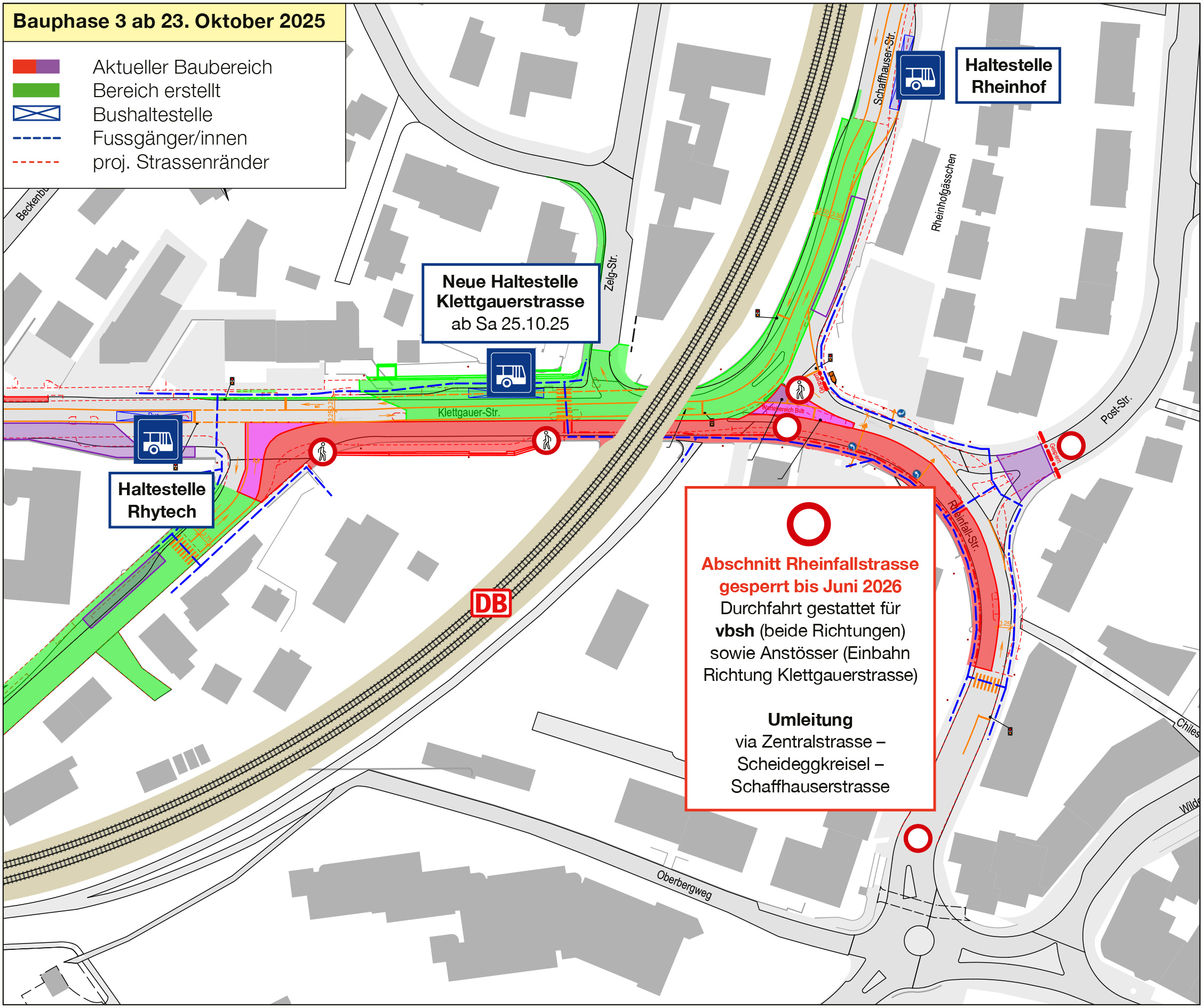

Plan vergrössern mit Klick

Bauphase 6
28. Juli – Ende Oktober 2026

Plan vergrössern mit Klick

Projektüberblick

Flankierende Massnahmen zum Galgenbucktunnel

Mit der Eröffnung des Galgenbucktunnels Ende 2019 wurden die Klettgauer- und die Schaffhauserstrasse in Neuhausen am Rheinfall massiv vom Durchgangsverkehr entlastet. Flankierend zum Nationalstrassenprojekt werden auf der Ortsdurchfahrt in Neuhausen am Rheinfall schrittweise bauliche Aufwertungs- und Lenkungsmassnahmen umgesetzt.

Die bisher stark verkehrsorientierten Strassen werden in eher siedlungsorientierte Strassen umgebaut. Der Langsamverkehr profitiert durch Verbesserungen im Fuss- und Velonetz.

Eine Neupositionierung der Bushaltestellen bindet diese besser ans RhyTech-Areal an. Gleichzeitig wird auch die verkehrliche Anbindung der Bad. Bahnhofstrasse verbessert.

Die flankierenden Massnahmen sind so gestaltet, dass die Ortsdurchfahrtsachse im Falle einer Schliessung des Galgenbucktunnels immer noch eine ausreichende Kapazität sicherstellt.

Blick auf die Klettgauerstrasse mit den beiden neuen Bushaltestellen Zelgstrasse Ost und Zelgstrasse West. Visualisierung: Swiss Interactive AG


Blick Richtung Neuhausen Zentrum, von der Einmündung der Badischen Bahnhofstrasse in die Klettgauerstrasse. Visualisierung: Swiss Interactive AG


Die ersten zwei von zehn Etappen – die Bereiche Katzensteig und Engi – wurden bereits realisiert. Von 2025 bis 2027 werden jetzt der Bereich der oberen Rheinfallstrasse, der Rheinhof-Knoten und die Klettgauerstrasse bis zur Kreuzstrasse saniert und aufgewertet.

Parallel und in Abstimmung mit diesen Baumassnahmen werden die Badische Bahnhofstrasse von der Barriere bis zur Einmündung in die Klettgauerstrasse sowie der Ochsenkreisel an der Rheinfallstrasse saniert und aufgewertet.

Die Bauarbeiten umfassen auch die Sanierung bestehender Werkleitungen für Wasser, Elektrizität und Gas, teilweise werden zusätzlich Fernwärmeleitungen verlegt. Auch Leitungen der Sasag und der Swisscom werden gleichzeitig ausgebaut.

Die Arbeiten an diesen Strassenabschnitten dauern bis im Sommer 2027. Der Umbau des Knotens Kreuzstrasse zu einem Kreisel und die Umgestaltung der nördlichen Klettgauerstrasse inklusive Knoten Engestrasse ist für 2028 / 2029 geplant, die Aufwertung und Sanierung der Schaffhauserstrasse soll im Zeitraum 2030 / 2031 realisiert werden.

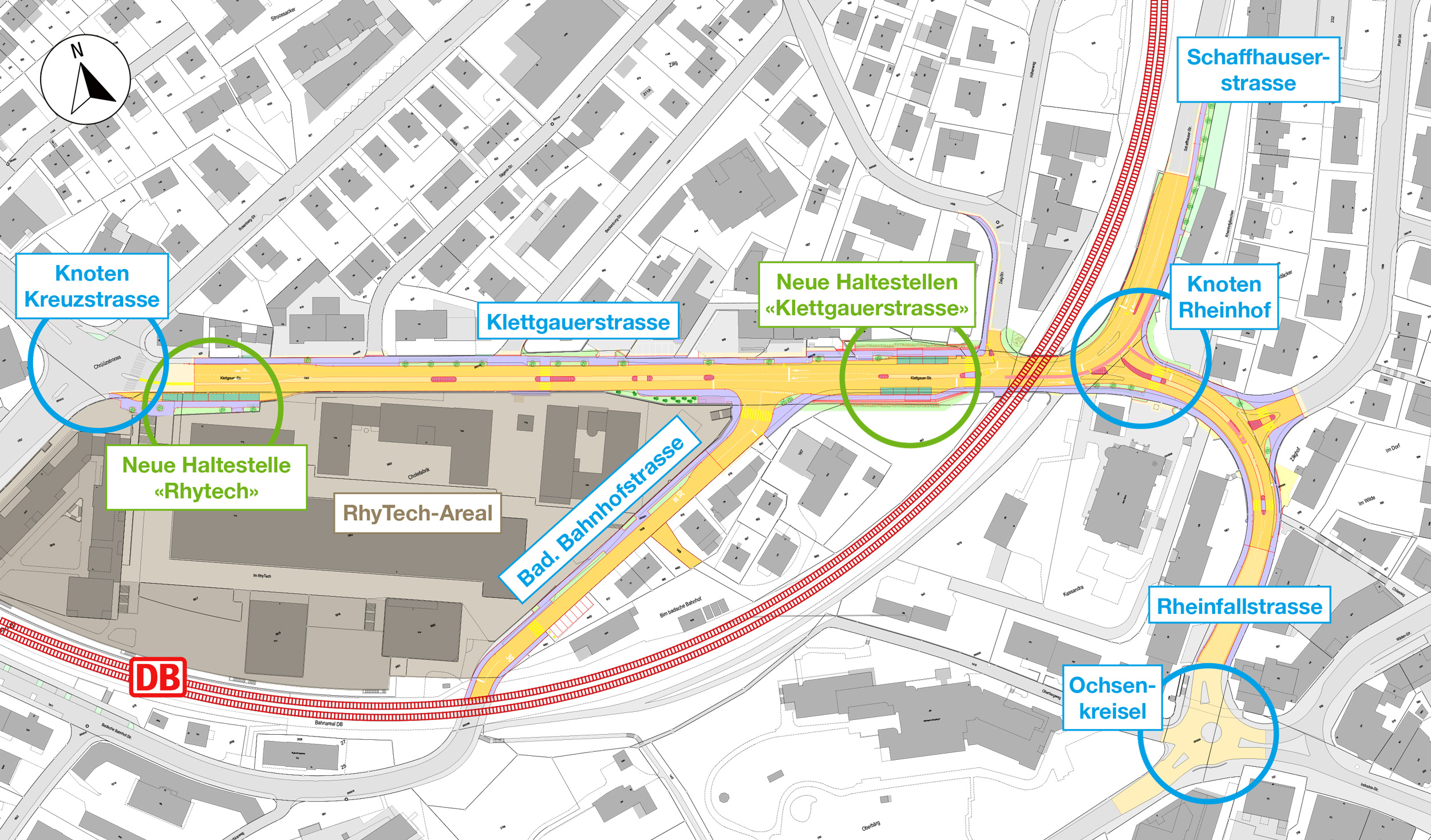

Bauperimeter

Ablauf der Bauarbeiten

Am 31. März 2025 wurden die Trolleybus-Oberleitungen durch die Verkehrsbetriebe Schaffhausen vbsh demontiert.

Am Montag, 14. April 2025, starteten die Strassenbauarbeiten. Diese sind in 7 Etappen aufgeteilt und dauern voraussichtlich bis Sommer 2027.

Während der ganzen Bauzeit wird der Verkehr aufrechterhalten. Während der Bauzeit kann es zu Lärm, Baustellenverkehr und Behinderungen kommen. Die Bauleitung und beteiligten Firmen bemühen sich, diese so gering wie möglich zu halten und bitten um Verständnis.

Kosten

Die Projektkosten der jetzt zur Ausführung kommenden flankierenden Massnahmen belaufen sich auf rund 6 Mio. Franken, wovon 65% durch Bund und Kanton im Rahmen der Agglomerationsprogramme 1. und 2. Generation finanziert werden.

Die Gemeinde Neuhausen am Rheinfall beteiligt sich mit insgesamt 1,17 Mio. Franken. Eine Kreditvorlage über 730’000 Franken zur Aufwertung des Bereichs Klettgauerstrasse wurde in der Volksabstimmung am 12. März 2023 mit 66% Ja-Stimmen deutlich angenommen.



Bauprojekte Tiefbau Schaffhausen
Schweizersbildstr. 69
8200 Schaffhausen

Kontakt
betreffend Verkehrsprojekte
Neuhausen am Rheinfall

Bauherrschaft

Einwohnergemeinde
Neuhausen am Rheinfall

Zentralstrasse 38
8212 Neuhausen am Rheinfall

Bauherrschaft

Kanton Schaffhausen Baudepartement
vertreten durch
Tiefbau Schaffhausen
Schweizersbildstr. 69
8200 Schaffhausen

Gesamtprojektleitung

Tiefbau Schaffhausen
Verkehr und Infrastrukturbau
Schweizersbildstr. 69
8200 Schaffhausen

Baumassnahmen Klettgauerstrasse und Rheinfallstrasse

Flankierende Massnahmen Galgenbuck-Tunnel Etappen 5+6

Projektverfasser und Bauleitung

Wüst Rellstab Schmid AG
Dipl. Bauingenieure ETH/SIA
Moserstrasse 27
8200 Schaffhausen

Landschaftsarchitekten

SKK Landschaftsarchitekten AG
Lindenplatz 5
5430 Wettingen

Verkehrstechnik

Erb + Partner Ingenieurbüro AG
Meilistrasse 12
8400 Winterthur

Bauunternehmung

Strabag AG
Ebnatstrasse 141
8200 Schaffhausen
